Renaturierung des Hornbachs

Im Zuge der Umsetzung der Wasserrahmenrichtlinie renaturieren wir für die Stadt Zweibrücken den Hornbach außerhalb des Innenstadtgebiets, d.h. ab der Stadtgrenze zwischen Rimschweiler und Althornbach bis an die Brücke Mittelbacher Straße (beim ALDI). Der gesamte zu renaturierende Abschnitt ist etwa 3km lang. Es sind drei Bauabschnitte geplant.



Der erste Bauabschnitt ist abgeschlossen. Er beginnt an der Brücke Birkhausen, geht bis an die Bickenalbmündung und ist etwas über 800m lang. In diesem Abschnitt sind nur vergleichsweise geringe direkte Eingriffe ins Gewässer erfolgt. Vielmehr wurden hier mit Initialmaßnahmen in Form von großen Steinbuhnen als Strömungslenker mit gegenüberliegenden Uferabflachungen die Gewässerentwicklung angestoßen. Hierdurch wird im Laufe der Jahre großräumig ein geschwungener bis leicht mäandrierender Verlauf entstehen. Kleinräumig wurde das Gewässer durch das Einbringen von großen Steinen, Stammstücken, Wurzeln und kompletten Bäumen strukturiert und Kies als Laichplatz eingebracht. Ziel hierbei ist es, auf engem Raum eine möglichst hohe Vielfalt unterschiedlicher Strukturen und Fließzustände und damit verschiedene Lebensräume für die unterschiedlichen Gewässerorganismen wie Fische, Krebse, Kleinlebewesen, aber auch die gewässerbegleitende Tier- und Pflanzenwelt zu erzielen. Da die baulichen Maßnahmen immer nur eine temporäre Wirkung entfalten bzw. initial wirken, wird entlang des Gewässers ein Wald- und Heckenstreifen entwickelt, der in einigen Jahrzehnten dann für einen natürlichen Totholzeintrag ins Gewässer als DAS Struktur- und Entwicklungselement schlechthin in unseren Gewässern sorgt.



Der Bauabschnitt 2 ist im November 2023 gestartet. Er erstreckt sich vom Obst- und Gartenbauverein Rimschweiler bis zur Brücke Birkhausen und ist etwa 600m lang.

Zu Beginn gab es vorbereitende Arbeiten wie zum Beispiel Gehölzrodungen, Wegebau, Baulager und auch eine Kampfmittelsuche.

Ab Dezember 2023 wurden Erdarbeiten ausgeführt.

So entstand der sogenannte Rohbau. Hier wird das Gewässerprofil angelegt und große Strömungslenker werden eingebaut.  Danach erfolgte die Möblierung, d.h. Fischunterstände, Kiesbänke, Raubäume, Faschinen und zum Beispiel Steinbuhnen wurden implementiert.

Das aussergewöhnliche Winterhalbjahr und der bis ins späte Frühjahr 2024 anhaltende Regen verzögerten leider die Baumaßnahmen. So konnte die Baustelle in der Tallage erst später geräumt werden.



Baubeginn für den oberhalb liegenden Bauabschnitt 3 ist für den Juli 2025 geplant. Bis im Frühjahr 2026 soll die Hornbachrenaturierung abgeschlossen sein.

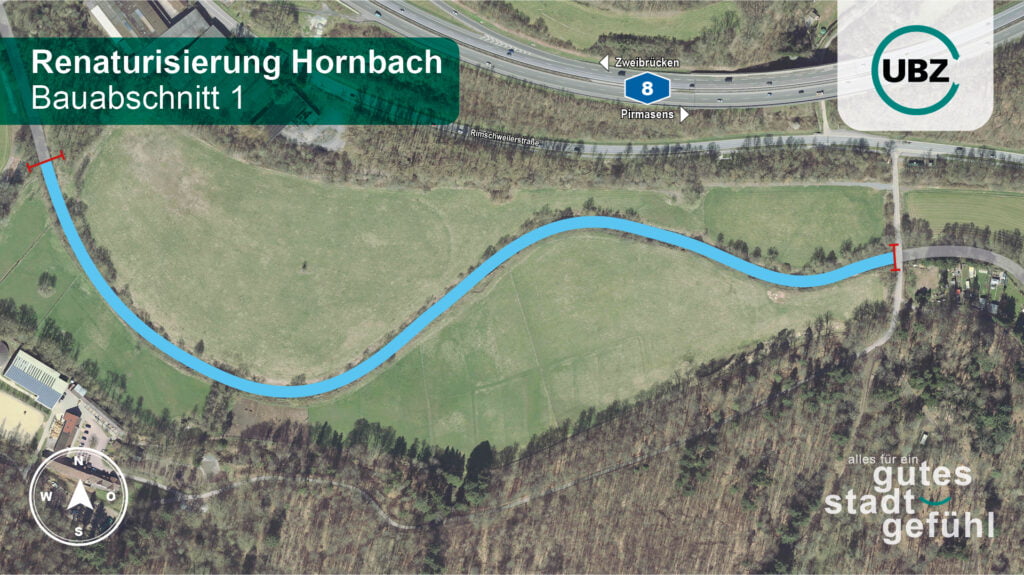

Die nachtstehenden Pläne zeigen den Bauabschnitt 1 (zwischen der Brücke Birkhausen und der Bickenalbmündung), den Bauabschnitt 2 (im Bereich des Obst- und Gartenbauvereins Rimschweiler bis zur Brücke Birkhausen) und den Bauabschnitt 3.

Wir.
Der Servicebereich
Gewässer.
